“轰隆隆……轰隆隆……”
12月3日,走进高铁片区站前大道项目施工现场,记者看到塔吊林立,挖掘机、货车等设备正在紧张作业。

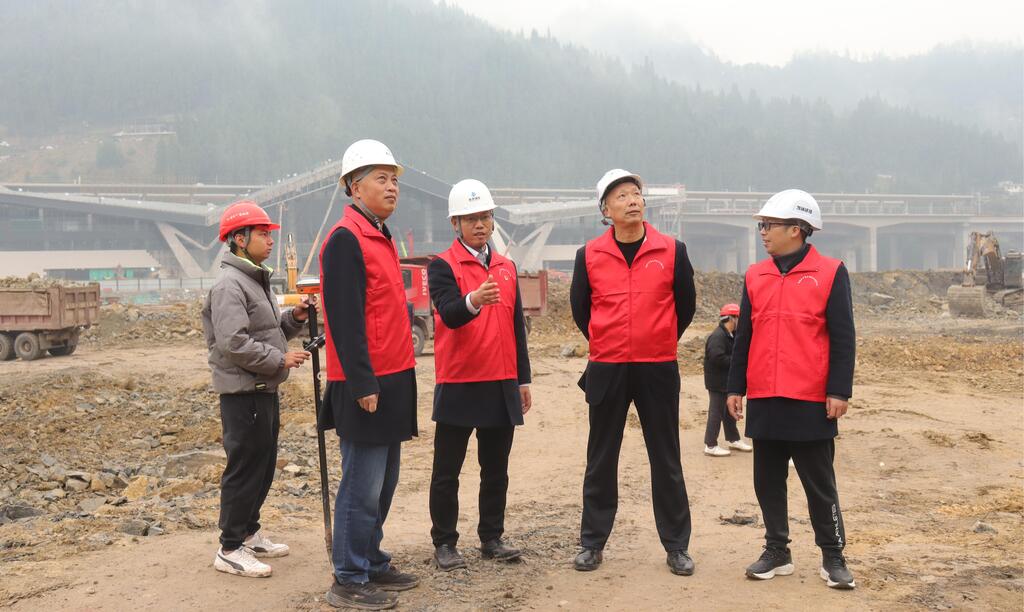

党员攻坚队查看在建项目进度。冉江陵 摄
县城投公司党员攻坚队的几名队员,正有序穿梭在施工现场查看项目推进情况,与施工人员沟通项目建设的难点、堵点。
“现在我们所处于的位置是高铁片区站前大道项目,站前大道项目承接了渝夏高铁彭水西站连接老城、新城、蚩尤九黎城的重要功能,目前施工进度已完成土石方的80%,部分路基在进行填埋之中。”凯通公司副总经理徐铃森告诉记者。
近段时间,县城投公司各大重点项目建设纷纷进入冲刺阶段。面对工期紧张、任务繁重的挑战,县城投公司成立党员攻坚队,充分发挥党员的先锋模范作用,激励70余名党员、干部在项目一线冲锋在前,带领施工人员加班加点拼进度、抢工期,以实际行动助力项目建设跑出“加速度”。
记者了解到,高铁片区开发建设项目涉及5个标段共36个项目,目前重点推进综合交通枢纽、站前大道、水系治理项目、蚩尤九黎城至徐家坝区段滨江路工程、纵二路新建项目等5个项目。
“围绕630通车目标,党员攻坚队重点解决矛盾纠纷;强化施工组织,确保质量安全;突击难点堵点。”凯通公司副总经理徐铃森介绍,党员攻坚队自成立以来,做到无休状态全力保障项目施工进度,目前已完成了整体配套设施的60%。
当天,在三江口水利枢纽工程之生态流量改造工程项目施工现场,只见三江口公司党支部攻坚分队同样展现出了强大的“战斗力”,正有序指导工人抓紧粉刷外墙和安装设施设备。
三江口水利枢纽生态流量设施改造工程项目利用三江口水库生态水再次进行发电,保障普子河下游生态的同时,促进水资源的高效利用,装机规模为单台1250kw机组,多年平均发电量1100万kwh,年利用小时8600h,预计年收入350万元。
自项目建设以来,三江口公司攻坚分队全体队员始终保持责任感、使命感、紧迫感,科学统筹,深入一线,主动服务,多措并举,狠抓相关部门沟通协作,抓重点、突难点,实行挂图作战、倒排工期、现场督导等方式,成功解决了厂房布局、机组选型以及河道行洪等棘手问题,确保项目建设有序推进。
“目前,土建工程已基本完工,正在开展机组及其附属设备、电气设备等安装工作,全站设备计划将于12月底具备调试条件。”三江口公司总经理李胜龙介绍,项目建设完工后可更多地为彭水电网提供清洁、可再生的能源,对流域生态环境修复和保护起到较大的作用,具有良好的经济效益和生态效益。(冉江陵)
